Plan Ratunkowy Świątyni

Etap I obejmuje strategiczne wzmocnienie fundamentów, izolacje oraz ratunkową naprawę cokołu zgodnie z najnowszą ekspertyzą technologiczną.

Wspomóż Remont Pełna Dokumentacja

Dlaczego musimy działać?

Ostatnia ekspertyza konserwatorsko-konstrukcyjna wykazała stan przedawaryjny. Unikalna konstrukcja szachulcowa i drewniana więźba dachowa są bezpośrednio zagrożone.

Bez natychmiastowej interwencji grozi nam gwałtowna utrata stateczności budynku. Każdy miesiąc zwłoki powiększa skalę nieodwracalnych zniszczeń.

Diagnoza techniczna:

Fundamenty

Nierównomierne osiadanie fundamentów kamiennych i pęknięcia ścian nośnych.

Konstrukcja drewniana

Ślady żerowania owadów (drewnojadów) i postępująca korozja biologiczna.

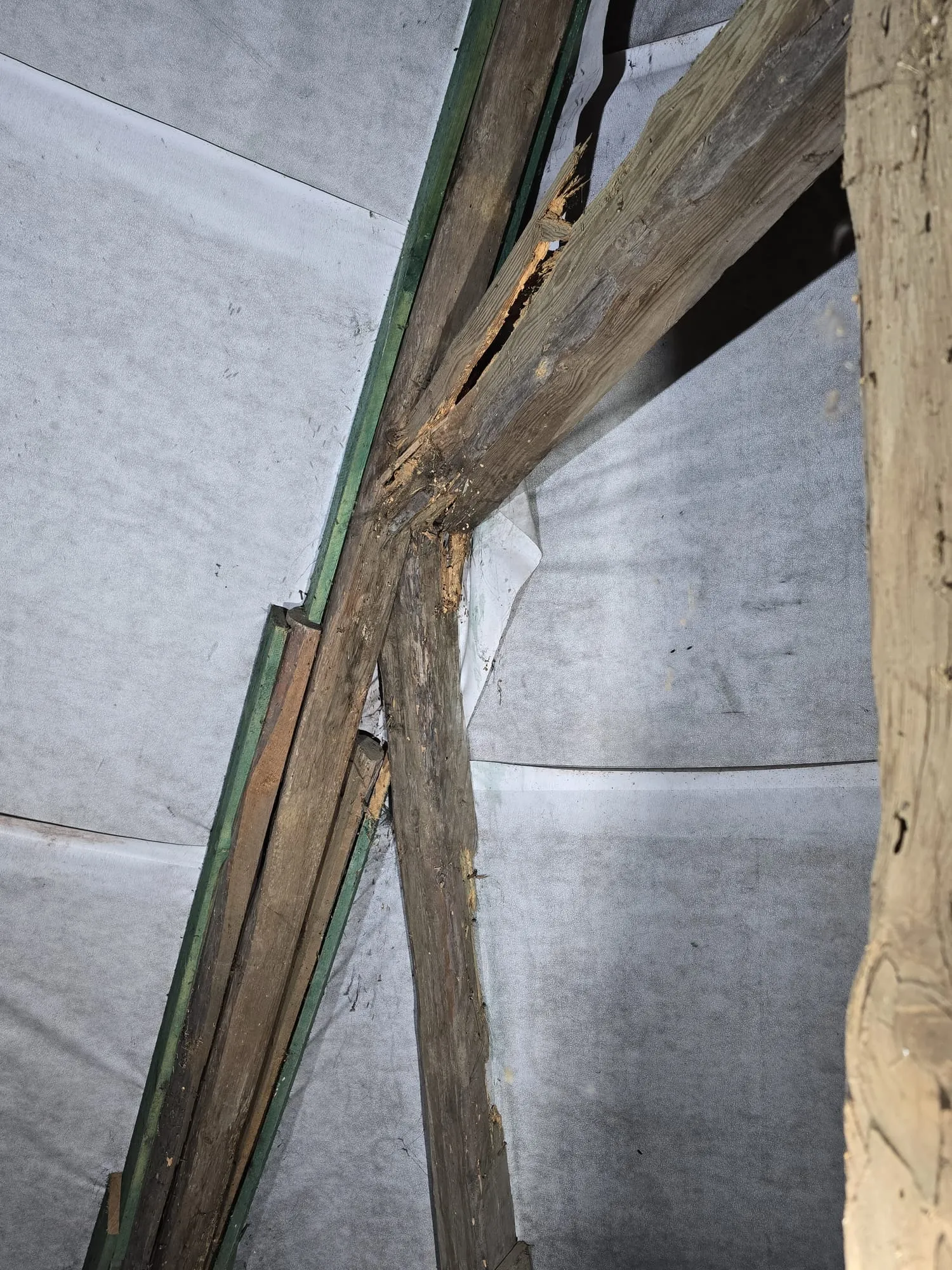

Dach i wieża

Osłabienie strategicznych połączeń ciesielskich i nieszczelności poszycia.

Program Finansowania

Pełny program ratunkowy obejmuje wszystkie newralgiczne elementy zabytku – od gruntu, przez konstrukcję, po detale wnętrza.

Stabilizacja

Opaska żelbetowa i system drenażu zatrzymają dalsze osiadanie zabytku.

Naprawa

Wymiana spróchniałych podwalin oraz kompleksowa dezynfekcja drewna.

Konserwacja

Zabezpieczenie pokrycia dachu i impregnacja całej konstrukcji więźby.

Wnętrze

Ratunkowe prace przy polichromiach i zabytkowym wyposażeniu nawy.

Etapy Projektu

01

Fundamenty

Wzmocnienie, izolacje pionowe oraz nowoczesny drenaż opaskowy.

02

Konstrukcja

Wymiana elementów drewnianych i fumigacja całego obiektu.

03

Renowacja

Prace elewacyjne, konserwacja detali i wykończenie wnętrza.

Etap I (2026) – Fundamenty

01. Wykopy

Odkrywanie ścian odcinkami i zabezpieczenie stateczności gruntu.

02. Opaska żelbetowa

Belka C25/30 kotwiona prętami D20 co 50cm w starym murze.

03. Izolacje PCC

Pionowe bariery przeciwwilgociowe chronione płytami XPS.

04. Reprofilacja cokołu

Naprawa wypraw wapiennych i wprowadzenie izolacji poziomej.

05. Odwodnienie

Uregulowanie spadków terenu i montaż opaski żwirowej.

Dokumentacja Stanu Obecnego

Główną przyczyną uszkodzeń jest wieloletnie zawilgocenie prowadzące do destabilizacji podłoża, złamań belek nośnych oraz postępującej korozji biologicznej.

Harmonogram prac 2026

Kwiecień – Maj

Przygotowania

Organizacja placu budowy, zabezpieczenie terenu i plan BIOZ.

Czerwiec – Sierpień

Fundamenty

Wykopy kontrolowane, betonowanie opaski i montaż kotew.

Wrzesień – Październik

Izolacje

Izolacje pionowe PCC, zabezpieczenie XPS i naprawa cokołu.

Listopad – Grudzień

Odbiory

Regulacja terenu wokół kościoła i odbiory konserwatorskie.

„Wszystkie koszty dokumentacji zostały sfinansowane wyłącznie ze środków własnych parafii. Przed nami najważniejszy krok – fizyczne prace przy fundamentach. Bez tej bazy dalsze ratowanie kościoła nie będzie możliwe. Każda Wasza złotówka buduje teraz te podstawy.”

ks. Jarosław Trojan, Proboszcz
